齊心協力戰連續暴雨 搶險排澇保項目工期
8月15日晚上九點半,強降雨已經持續了數小時,想著自己保管的那些材料,工程部材料員羊永文開始急躁起來。盡管外面狂風大作、大雨瓢泊,但為了讓自己內心踏實,他咬牙拿起雨衣,撥通了采購部同事的電話,相約一起到工地查看材料情況。
在三期項目工地他們端著手電筒認真查看了H型鋼堆放下方基土,并用棍子四處插了插,確定泥土沒有被雨水泡軟,才又到下一處材料堆放處巡查。當他們來到辦公樓地下車庫時,發現排水泵已經不工作,只見一樓的雨水嘩啦啦的直泄而下,地面已蓄積了10厘米深的雨水,即將與堆放于該處的保溫材料接觸。發現險情后,羊永文立即向部門領導匯報情況,并與施工單位一起排查水泵不工作的原因。在確定泵機沒問題后,他們便循著電源線逐層查看線路,最后發現是一處電器受潮,引起電線短路。經過施工單位緊張的搶修后,“嗙嗙嗙......”水泵又重新開始工作了。羊永文慶幸自己來得及時,否則這些保溫材料肯定會被雨水泡壞不少。
自8月8日以來,洋浦地區連降暴雨,斷斷續續一直持續了將近兩周時間。為了有效應對暴雨襲擊,漢地石油三期項目各部門積極響應,緊急行動,繃緊安全弦,時刻關注天氣動向,盯緊項目現場,齊心協力搶排積水,排查安全隱患,盡可能降低暴雨對項目建設進度造成的影響。
持續強化雨季施工安全措施
HSE部嚴格落實施工現場分片管理,每天上午和下午分兩次對項目施工現場進行巡檢,確定大雨天現場沒有人作業、室外電箱已經斷電。針對腳手架安全,HSE部聯合施工單位與監理單位進行了兩次雨后專項檢查,排查了腳手架因雨水沖刷浸泡導致的懸空、傾斜等相關安全隱患,并要求施工單位及時整改,未整改驗收通過,不得使用。該部門還重點把控現場陰雨天氣臨時用電情況,確保線路不接觸(浸泡)積水;嚴格控制高處作業、吊裝作業及吊籃作業等情況。特別是持續加強危大工程的風險管控力度,針對事故水池的挖掘作業,要求施工人員嚴格安裝施工規范操作,及時抽排基坑積水,防止長時間浸泡,密切關注邊坡穩定性,防止邊坡被雨水沖塌風險。
大雨導致停工,但我們不怠工
工程部針對前期規劃的項目排水方案進行優化調整,在大雨期間,疏通了主要排水溝,重點對各裝置重力流污水管線及井室進行作業,打通裝置區臨時排水系統,同時埋設7#過路臨時排水管線,減少了大雨期間作業面的積水,縮短裝置區積水排除時間,降低雨季對施工的影響。為推進各區域的施工,現場妥善安排了多臺排水泵針對作業面基坑日夜抽水作業。8月18日、19日停雨2天期間,各單位勠力同心對各積水區域完成抽水、清理作業,保證后續施工順利進行。
在大雨無法施工期間,漢地石油各部門與施工總包單位中油一建召開了兩次交接會議,基本完成了采購計劃提報和圖紙的梳理,施工材料、施工部位、施工內容的清點及交接,保證了施工的連續性。
設備集中到貨,精心組織分散卸車
受臺風影響,三期項目采購的很多設備都滯留在廣東徐聞港口。8月18日,項目迎來了有史以來入場設備頻次最高、數量最多,達到7臺貨車共25臺設備入場記錄。公司采購部、工程部及項目施工總包中油一建統籌安排,采購部不厭其煩地跟蹤運輸設備車輛上船、下船時間,并把進場時間精確到每小時,工程部協調施工單位確保雨后進場道路安全暢通。最終,每臺設備都被精準地卸載到設備安裝位置基礎旁,方便后續吊裝,避免設備卸車后的二次倒運。此次集中到貨,分散卸車工作有條不紊,克服了因天氣原因?qū)υO(shè)備到場的不利影響,確保后續設備安裝的順利進行。

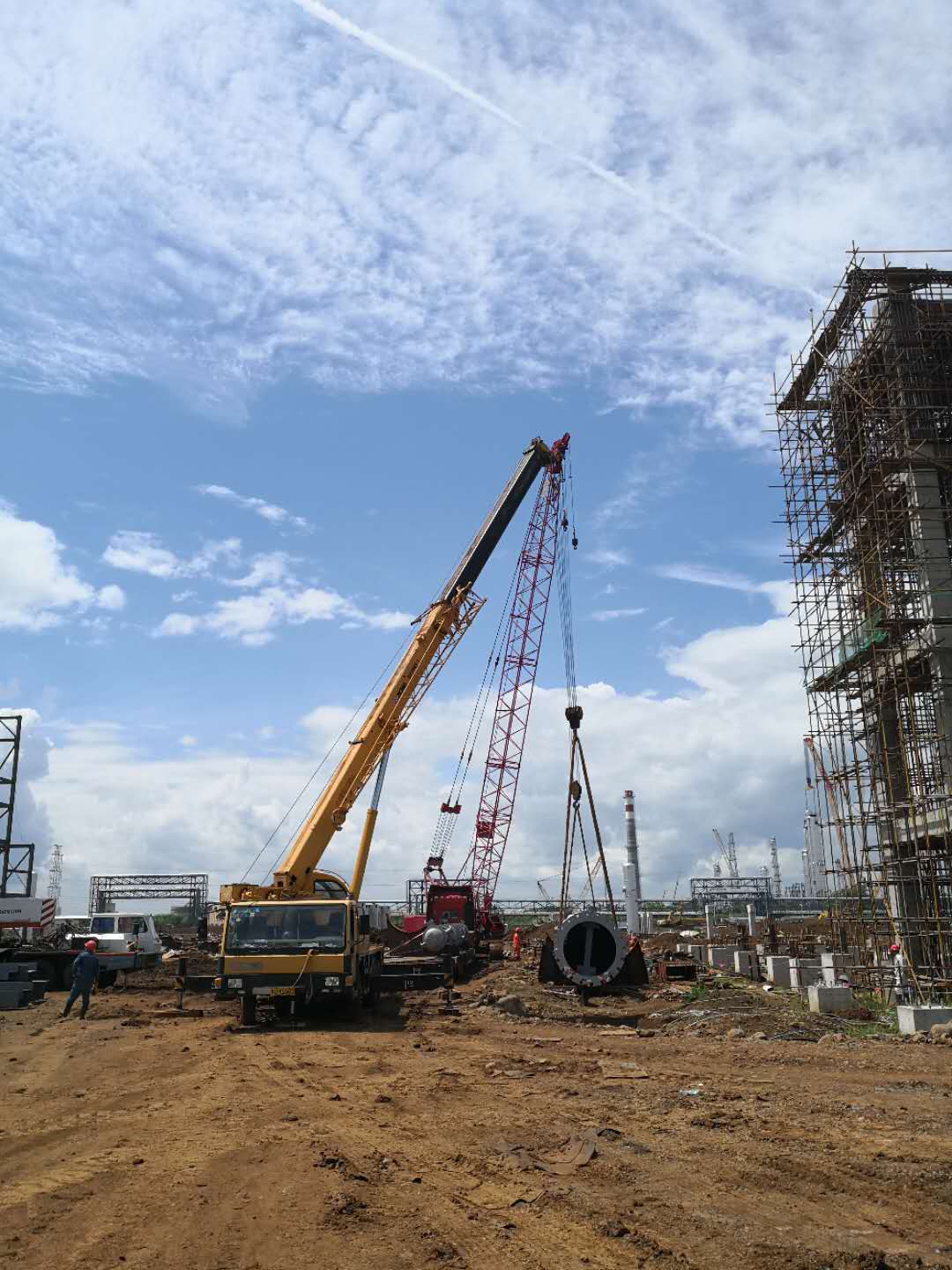

(8月18日,吊車正在卸載設備)

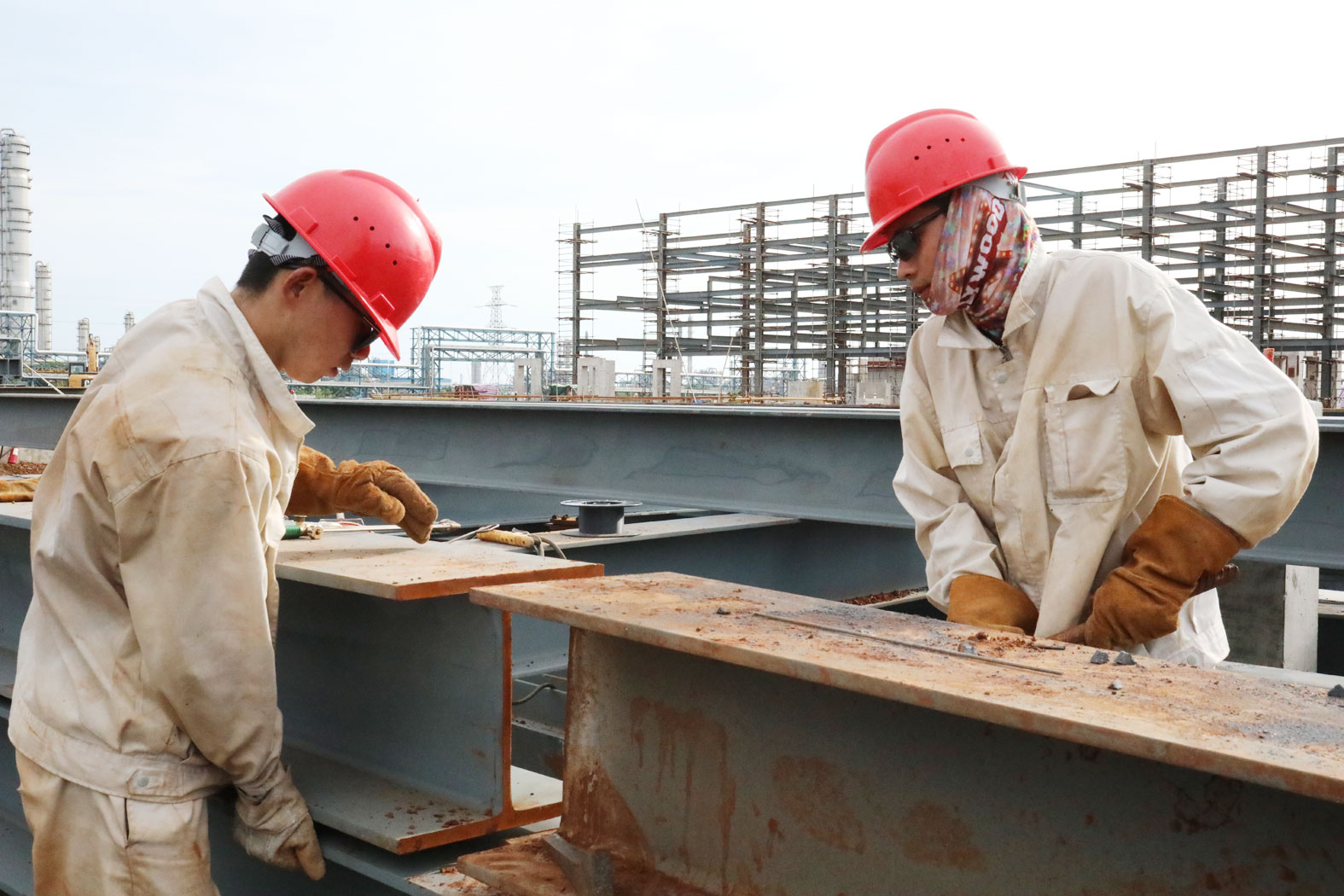

(工作人員正在焊接型鋼)

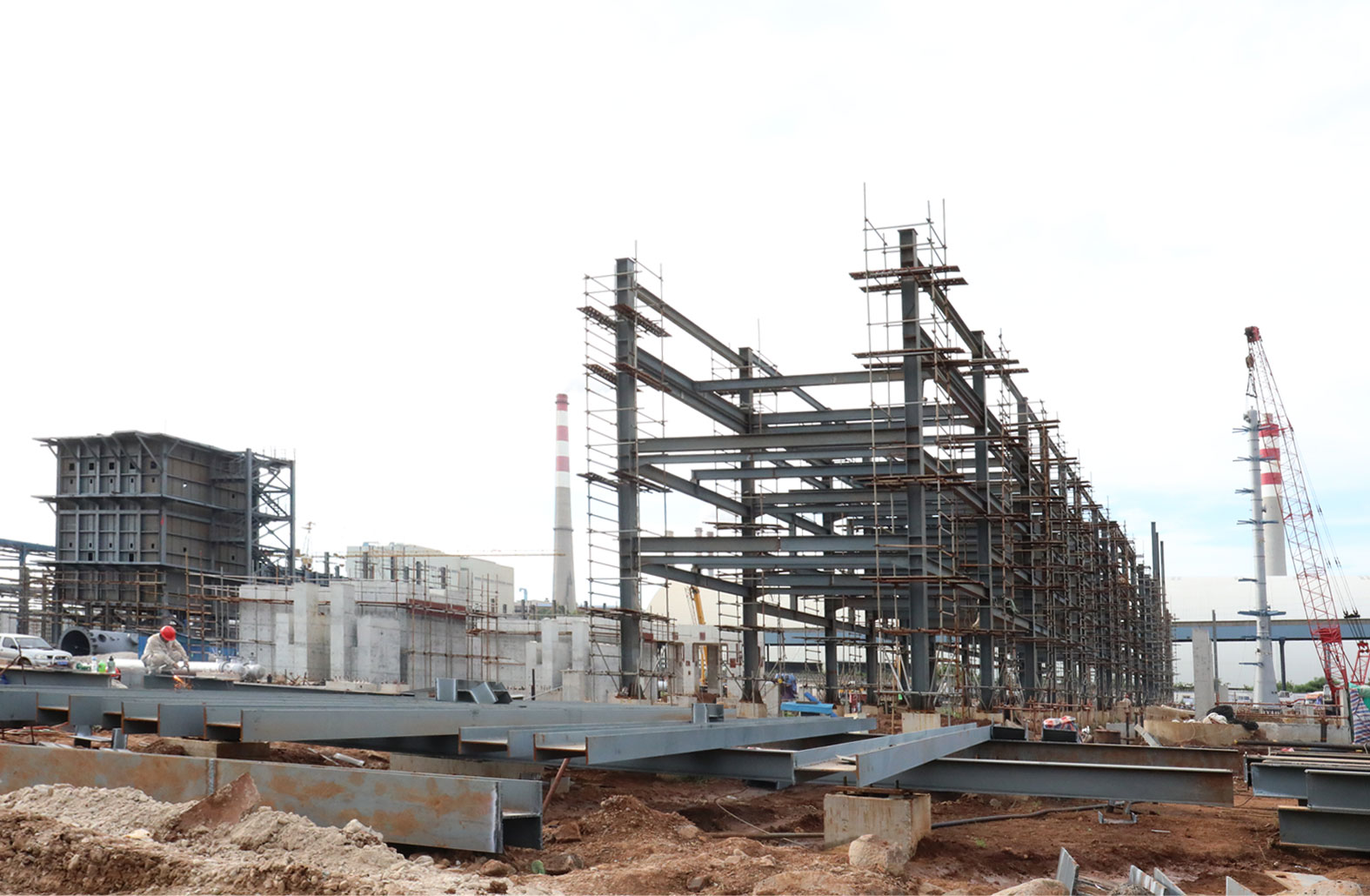

(一臺分餾塔正在吊裝)
經過各部門的共同努力,目前三期項目已進入正常的施工狀態。8月20日,小編在項目現場看到一臺分餾塔剛剛完成吊裝,旁邊不少工人正在對各種鋼材進行切割和焊接,遠處一臺塔吊在配合著進行鋼結構的安裝,在循環水場數十名工人正在進行土建基建施工,現場秩序井然。據項目負責人介紹,目前三期項目正在進行土建基礎施工收尾,地管施工收尾,鋼結構和設備安裝,以及儲罐組焊施工,下一步將繼續嚴把質量關,逐步加快施工進度,按計劃推進項目建設。
供稿:黨工群辦 蔡林
